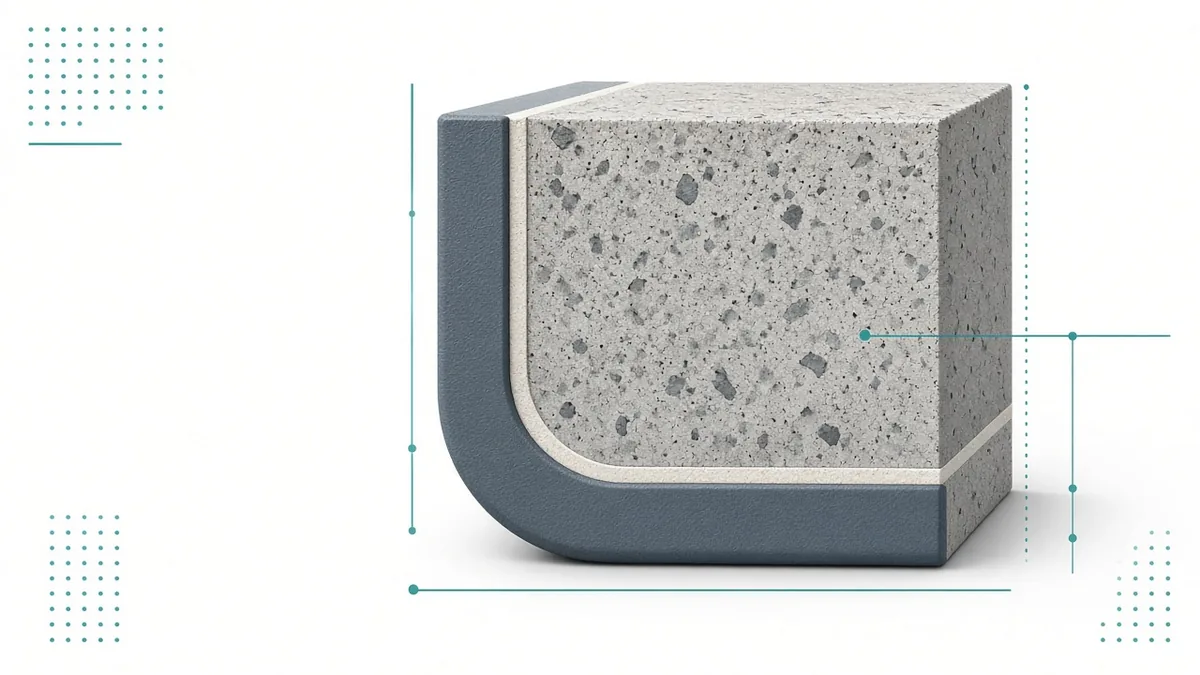

تجهيز السطح للعزل: مقطع يوضح البرايمر وغشاء البولي يوريا فوق الخرسانة

أغلب حالات فشل عزل البولي يوريا لا تأتي من المادة نفسها، بل مما تحت المادة. فالفقاعات، والانفصال عن السطح، والثقوب الدقيقة تعود في الغالب إلى سطح لم يجهزه المنفذ جيداً. أو تعود إلى برايمر غير مناسب، أو رطوبة لم يقسها أحد. لذلك فإن تجهيز السطح للعزل هو نصف المشروع على الأقل. وفي هذا الدليل نجمع إرشادات كريبتون الفنية في خطوات عملية، بدءاً من برايمر البولي يوريا للأسطح الصلبة وحتى ضبط ظروف الجو قبل الرش.

تجهيز السطح للعزل: مقطع يوضح البرايمر وغشاء البولي يوريا فوق الخرسانة

لماذا يفشل العزل عندما نهمل تجهيز السطح؟

تلخص إرشادات تطبيق Impermax Polyurea H Supreme أشهر المشكلات وأسبابها:

  • الغشاء لا يتصلب: راجع نسبة الخلط بين المكونين A وB وضغط الماكينة.
  • فقاعات في الغشاء: السبب المعتاد غياب البرايمر.
  • تغير اللون: سببه الأشعة فوق البنفسجية، أما الحل فهو اختيار الرمادي الغامق أو الأحمر، أو إضافة طبقة نهائية.

أي أن حل مشكلتين من هذه المشكلات الثلاث يكون قبل الرش وليس بعده.

الخطوة 1: تقييم الخرسانة قبل تجهيز السطح للعزل

قبل أي برايمر، يبدأ تجهيز السطح للعزل بالتأكد من أن الخرسانة قوية بما يكفي لتحمل الغشاء. وتحدد النشرة الفنية لبرايمر البولي يوريا الصلب ما يلي:

  • تماسك السطح لا يقل عن 1.5 ميجاباسكال.
  • مقاومة الضغط لا تقل عن 25 ميجاباسكال.
  • رطوبة أقل من 4%.
  • الانتظار 21 يوماً على الخرسانة الجديدة.

أما إرشادات H Supreme فتطلب اختبار شد لا يقل عن 1.4 نيوتن/مم². لذلك فالقاعدة: اتبع رقم النشرة الفنية للمنتج المستخدم فعلاً.

طرق تجهيز السطح ميكانيكياً

  • الخرسانة: اسفعها (Shot blasting) أو اكشطها (Scarifying) لإزالة اللبنة الضعيفة وفتح المسام. ثم نظفها من الغبار وطبّق عليها طبقة البرايمر.
  • المعادن: صنفرها ثم طبّق عليها برايمر PU مناسباً.
  • الأسطح القديمة: أزل الطبقات الضعيفة والزيوت والدهانات غير الملتصقة.

الخطوة 2: اختيار البرايمر المناسب

للأسطح الصلبة: Polyurea Primer

برايمر بولي يوريثان صلب للخرسانة والأسطح الصلبة. ومن بياناته وفق النشرة الفنية:

  • نسبة الخلط 100:10، ومعدل استهلاك 300–400 جم/م².
  • قلّب كل مكون بخلاط بطيء لمدة دقيقتين.
  • زمن الاستخدام 60 دقيقة.
  • جاف للمس بعد 25 دقيقة عند 25 °م، بينما يحتاج 45 دقيقة عند 10 °م.
  • الصلادة 70D، والتصاق أعلى من 5 نيوتن/مم² (EN 13892-8)، وثابت حتى 80 °م.
  • شروط التطبيق: حرارة السطح 10–25 °م، وحرارة الهواء 10–30 °م، ورطوبة نسبية لا تزيد على 60%.

ولأنه عطري فقد يصفرّ لونه، لكن ذلك لا يؤثر على خواصه.

ملاحظة لمصر: الحد الأعلى لحرارة السطح عند تطبيق هذا البرايمر 25 °م. وهذا الحد أقل كثيراً من حرارة الأسطح المكشوفة في الصيف. لذلك يكون التطبيق في الصباح الباكر أو في أماكن مظللة، بعد قياس حرارة السطح بجهاز وعدم الاعتماد على التقدير.

للأسطح المرنة: Polyurea Primer Flex

عند رش البولي يوريا فوق عزل قديم من PVC أو EPDM أو اللباد الأسفلتي، نستخدم برايمر البولي يوريا المرن. ومن بياناته:

  • معدل استهلاك 200–400 جم/م².
  • جاف للمس خلال 35 دقيقة عند 25 °م.
  • استطالة 540%، وشد 19 ميجاباسكال، وصلادة 75A.

انتبه: هذا البرايمر غير مناسب لأسطح البولي أوليفين.

للخرسانة الرطبة: برايمر الرطوبة

عندما تحتوي الخرسانة على رطوبة متبقية، يذكر كتالوج كريبتون 2026 برايمرات Humidity Primer وHumidity Primer LV. وهي برايمرات إيبوكسي مخصصة للرطوبة المتبقية وليس للماء الواقف. أما Primer Epoxy 100 فهو برايمر إيبوكسي مختلف، لذلك لا تخلط بين الأسماء.

سطح مدرسة منحني معزول بغشاء إمبرماكس بولي يوريا H Supreme رمادي فاتح

الخطوة 3: الرطوبة ونقطة الندى

توضح كريبتون في مقالها عن نقطة الندى والرطوبة المتبقية وفترة إعادة الطلاء أن تطبيقات الطقس على الهاتف لا تحدد نافذة العمل، بل تحددها القياسات الفعلية في الموقع. فإذا طبّقت طبقة متجاهلاً نقطة الندى، فقد تحمل معها فقاعات إلى الطبقة التالية. ومن الأرقام المرجعية:

  • يشترط Rayston Spray D50 أن تكون حرارة السطح أعلى من نقطة الندى بـ 3 °م على الأقل.
  • كما تشترط أغلب منتجات البولي يوريا الساخن رطوبة سطح أقل من 4%.
  • أما إرشادات H Supreme فتشترط رطوبة هواء أقل من 70%. وتنبه أيضاً إلى أن الرياح فوق 25 كم/س تسبب مشكلات في الرش.

في المدن الساحلية المصرية مثل الإسكندرية وبورسعيد، تكون الرطوبة الجوية مرتفعة صباحاً، لذلك قس نقطة الندى قبل البدء.

الخطوة 4: التوقيت بين البرايمر والغشاء

وفق دليل تطبيق Impermax Polyurea H Supreme:

  • يجب أن يتصلب برايمر الإيبوكسي نحو 8 ساعات قبل الرش.
  • ثم رش الطبقة الثانية من الغشاء خلال ساعتين من الأولى.
  • إعدادات الماكينة: المكون A عند 70 °م، والمكون B عند 75 °م، والخرطوم عند 70 °م، والضغط 150 بار.

قائمة فحص تجهيز السطح للعزل قبل الرش

  • اختبار الشد (Pull-off) مسجل ومطابق للنشرة.
  • رطوبة الخرسانة مقاسة بجهاز.
  • حرارة السطح ونقطة الندى مقاستان.
  • البرايمر مطبق ومتصلب حسب الزمن المحدد.
  • سرعة الرياح أقل من 25 كم/س.
  • فريق التطبيق مدرب. وتقدم كريبتون كيميكال برامج تدريب واعتماد المطبقين.

وبما أن معايير حماية الخرسانة الأوروبية EN 1504-2 جزء من منظومة علامة CE، فيمكنك مراجعة لائحة منتجات البناء الأوروبية CPR لفهم الإطار. وفي مصر يمكنك الاطلاع على برايمرات العزل من كريبتون مصر وأنظمة البولي يوريا.

أخطاء شائعة في تجهيز السطح بالمواقع

  • الرش على خرسانة عمرها أيام: الخرسانة الجديدة تحتوي على رطوبة عالية، لذلك فالانتظار 21 يوماً شرط في النشرة وليس رفاهية.
  • الاكتفاء بالكنس: الكنس لا يزيل اللبنة الضعيفة. لكن الغشاء الملتصق بطبقة ضعيفة ينفصل معها مهما كانت جودته.
  • تطبيق البرايمر في الظهيرة: عندما تتجاوز حرارة السطح الحد المسموح، يقصر زمن الاستخدام ويضعف الالتصاق.
  • تأخير الرش بعد البرايمر: الأتربة التي تستقر على البرايمر في موقع مفتوح تقلل الالتصاق. لذلك نظّم الجدول بحيث ترش الغشاء في الوقت المحدد.
  • عدم توثيق القياسات: سجل الرطوبة والحرارة ونقطة الندى واختبار الشد هو دليلك الفني إذا ظهرت مشكلة لاحقاً.

أسئلة شائعة

هل يمكن رش البولي يوريا بدون برايمر؟

لا ننصح بذلك، لأن غياب البرايمر هو السبب المعتاد لظهور الفقاعات وفق إرشادات كريبتون، كما يضعف الالتصاق.

كم يوماً أنتظر على الخرسانة الجديدة قبل العزل؟

تحدد النشرة الفنية لبرايمر البولي يوريا 21 يوماً على الخرسانة الجديدة، مع رطوبة أقل من 4%.

ما البرايمر المناسب فوق عزل قديم من PVC أو الرولات الأسفلتية؟

البرايمر المناسب هو Polyurea Primer Flex، وهو مخصص للـ PVC وEPDM واللباد الأسفلتي، وليس للبولي أوليفين.

ما معنى أن تكون حرارة السطح أعلى من نقطة الندى بـ 3 درجات؟

معناه أن نضمن ألا يتكثف الندى على السطح أثناء العمل، لأن طبقة الماء الرقيقة هذه تمنع الالتصاق وتسبب الفقاعات.
